       在国家推进绿色低碳转型和乡村振兴战略的大背景下,成蜀电力集团工程中心再次传来捷报。6月30日,南涧县母麦地光伏电站项目220kV送出线路工程成功合闸送电,母麦地光伏电站全容量并网发电。

南涧县母麦地光伏电站项目220kV送出线路工程竣工投运

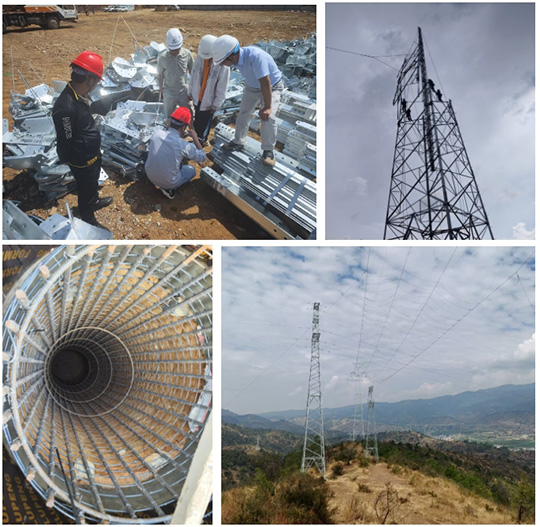

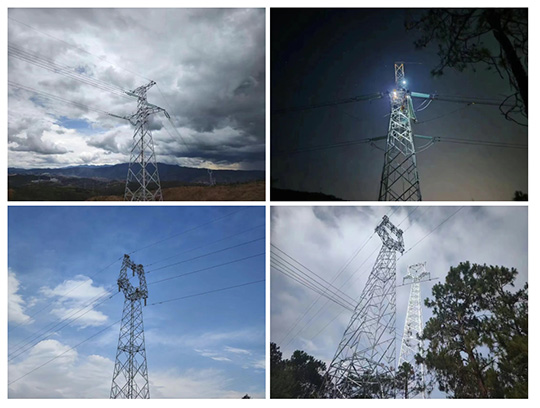

       南涧县母麦地光伏电站投资3.99亿,2022年列入省级年度建设清单,是地方开发新能源、助力乡村振兴的重要示范项目。母麦地升压站,不仅汇集南涧县境内的光伏发电,还汇集巍山县、弥渡县境内建设的光伏发电,将这些地方生产出的电力一起打捆送入祥云莲花变。220kV送出线路工程起于母麦地光伏升压站220kV升压站构架,终至莲花220kV变电站220kV出线构架,新建架空线路路径长度98.5km,铁塔227基。

南涧县母麦地光伏电站项目220kV送出线路工程竣工投运

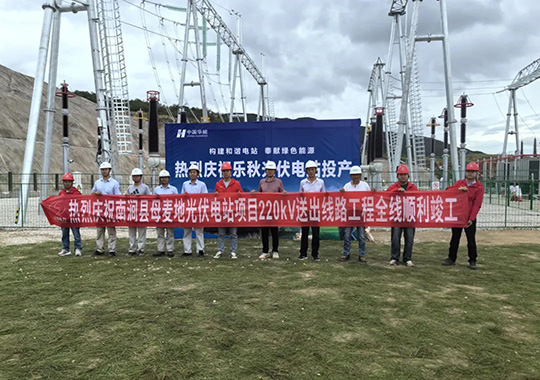

       工程建设过程中,最大的挑战在于工期。按照一般的项目推进速度,这样的工程量需要一年,但实际建设工期为4月11日至6月22日,共计70余天。项目部科学谋划,多措施并举,全力确保工程如期竣工交付。加强与地方政府、土地所有者、环保部门等的沟通协调,提前解决征地拆迁、环保审批等问题,为施工创造良好的外部环境。项目启动初期,通过详尽的项目策划,制定科学合理的施工进度计划,明确关键路径和时间节点,确保每项工作都有序进行。优化施工方案,选择最适合现场条件的施工技术和方法,以提高施工效率和缩短建设周期。保证材料和设备的及时供应的前提下,合理调配人、材、机,增加关键施工点的资源投入,确保施工连续性和高效率。严格落实安全生产管理制度和质量控制体系,避免因安全事故或质量问题导致的返工,从而节约时间和成本。工程最终于6月22日具备投运条件,并于27日顺利投运,再次刷新成蜀速度。
