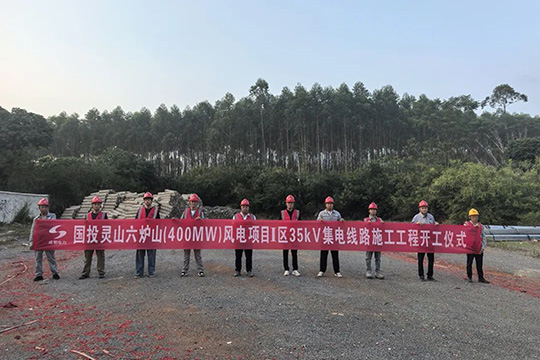

9月2日,我司承建的灵山六炉山(400MW)风电项目Ⅰ区35kV集电线路工程顺利开工,项目建设正式拉开序幕。
灵山六炉山风电项目规划装机400MW,是广西陆上单体装机容量最大的风电场。项目实现全容量并网后,预计年均发电量9.99亿千瓦时,具有良好的经济效益、环境效益和社会效益。该风电项目Ⅰ区35kV集电线路工程主要为 B、C、E、F 回路施工,新建铁塔220基,线路全长63.511km。
工程中标以来,项目团队紧锣密鼓开展系列工作。编制优化建设方案,制定施工计划表,对接属地政府办理相关手续,开展线路复测与移交基础质量检测,组织进行施工队伍三级教育、安全警示教育及安全技术交底,各项保障工作有序推进,助力工程依法依规顺利开工,为全线施工打好基础、创造条件。
灵山六炉山风电项目是业主单位规划新能源“灵山百万基地”的基石,也是其建设项目中单体容量最大、单机容量最大、机组数量最多的风电场,项目建设意义重大。集电线路作为其中重要组成部分,关系到整个风电项目的顺利并网发电。后续,项目团队将紧盯工期节点,严守工程质量与安全,统筹管理人员、材料、机械等建设要素,全力争取我司负责标段如期竣工交付。
