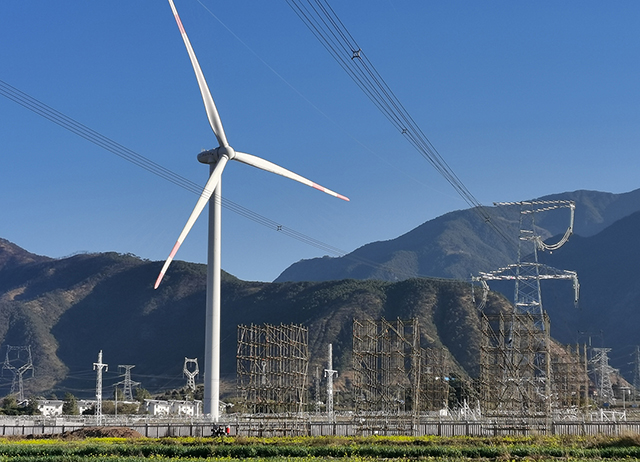

9月2日,我司承建的灵山六炉山(400MW)风电项目Ⅰ区35kV集电线路工程顺利开工,项目建设正式拉开序幕。 灵山六炉山风电项目规划装机400MW,是广西陆上单体...
8月27日,我司承建的洱源县大枫树光伏发电项目配套送出工程顺利完成首基基础浇筑,这是继项目开工后的又一重要节点。由此,项目进入施工高峰期。...

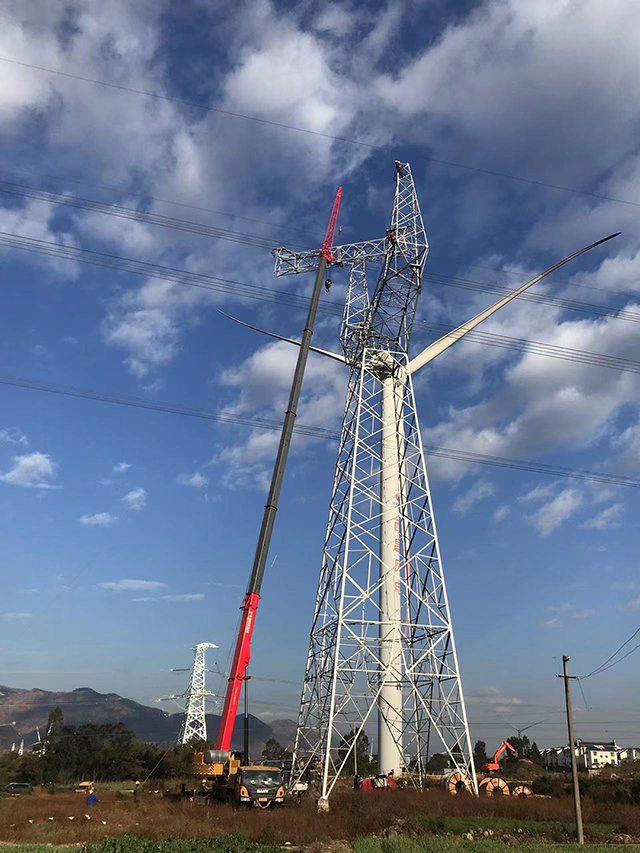

8月13日,由我司承建的白杨河煤矿110kV变电站外线PC总承包项目正式开工,项目进入全面建设阶段。 白杨河煤矿井田面积20.24平方公里,地质储量10.74亿吨,...
8月10日,由我司承建的洱源县大枫树光伏发电项目配套送出工程举行开工仪式,标志着项目进入全面建设阶段。 洱源县大枫树光伏电站是大理州2022年开工...
文章来源:网络 浏览次数:
近日,随着榄普二线的成功送电,公司承建的成昆铁路峨眉至米易段扩能改造工程500kV电力线路迁改工程全部顺利投运。
成昆铁路峨眉至米易段扩能工程,是“大小凉山精准脱贫”重大交通项目,为提升老成昆线运能、优化西南地区铁路网提供重要支撑。其中,峨米段是整个成昆铁路复线中,施工难度最大、里程最长的一段。该段穿越几个地质断层,几乎全是桥隧相连,途经区域大多是高山峡谷,地质、气象条件恶劣,生态环境脆弱。

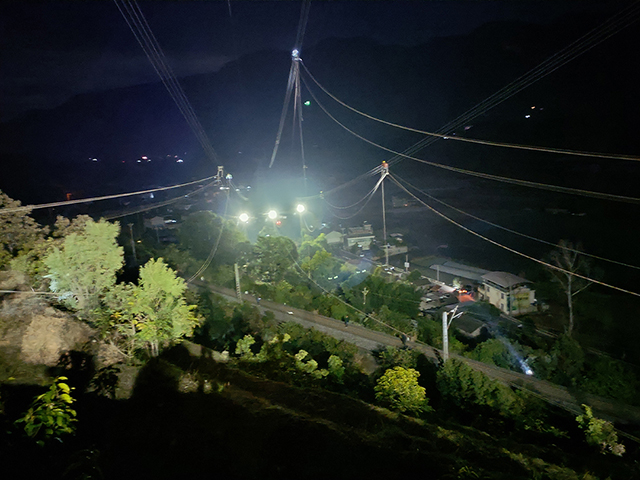

公司承建扩能工程中的500kV电力线路迁改工程,涉及榄普一线、榄普二线、百普线、城沐一二线、月普一二线。其中,米易段榄普一线峨攀铁路和G5京昆高速公路,实施两个二级风险作业,技术难度大、风险作业高、施工工艺复杂。并且,跨越峨攀铁路施工时间受到严格限制,施工时间只有夜间固定2小时,2天共计4小时,时间紧迫加上夜间施工,对施工技术与安全提出了十分严苛的要求。
面对多重困难与挑战,项目人员科学管理,精细化管控,严控现场施工安全质量,有序推进施工任务节点。迁改工程自3月底开工,历经数月的持续建设,最终如期完成交付,有力保证了扩能工程电力供应,优化了扩能工程电力通道,对带动沿线特色资源开发和产业发展,助推“大小凉山”精准脱贫奔小康,促进民族团结进步具有重要意义。
