4月2日19时02分,110kV美拖二线恢复送电,标志着成蜀电力集团运检项目110kV美拖二线80号-86号更换A相导线抢修任务顺利完成。
110kV美拖二线起于220kV美姑河变电站,止于110kV布拖变电站,线路全长79.117km,本次紧急抢修任务为耐张段80号-86号A相导线更换。该电力线路位于青藏高原东南部的横断山脉与四川盆地西南边缘交汇处,境内山峦起伏,河流纵横,冰雹、暴风雨、泥石流、干旱、寒潮霜冻、低温等自然灾害频繁。

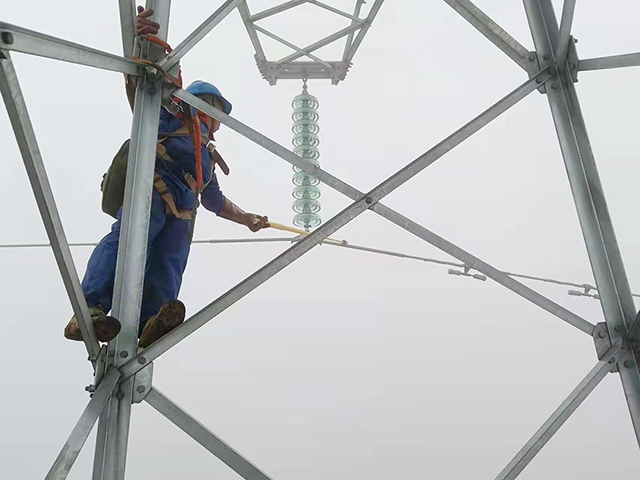

此次抢修任务原计划时间为3天,接到任务后,项目人员迅速响应,立即组织现场踏勘,依据当地地理环境与气候条件制定合理有效的抢修作业方案。同时,结合地方政策,制定包括森林防火应急预案、新冠病毒防疫应急预案在内的应急处理措施,全力降低其他因素对工期产生的影响。抢修期间,突发大雾、雨雪天气,致使有效施工时间被压缩为1.5天。项目人员按照雨雪冰冻期间事故应急抢修预案果断行动,投入工人44人、车辆11台、牵张设备、吊车等施工机具7台,克服大雾、雨雪天气造成的不利影响,抢抓有效施工时间,最终在原计划停电时间内顺利完成抢修任务,保障了沿线群众的正常用电。
