9月2日,我司承建的灵山六炉山(400MW)风电项目Ⅰ区35kV集电线路工程顺利开工,项目建设正式拉开序幕。 灵山六炉山风电项目规划装机400MW,是广西陆上单体...
8月27日,我司承建的洱源县大枫树光伏发电项目配套送出工程顺利完成首基基础浇筑,这是继项目开工后的又一重要节点。由此,项目进入施工高峰期。...
8月13日,由我司承建的白杨河煤矿110kV变电站外线PC总承包项目正式开工,项目进入全面建设阶段。 白杨河煤矿井田面积20.24平方公里,地质储量10.74亿吨,...
8月10日,由我司承建的洱源县大枫树光伏发电项目配套送出工程举行开工仪式,标志着项目进入全面建设阶段。 洱源县大枫树光伏电站是大理州2022年开工...
文章来源:网络 浏览次数:
2月26日,随着最后一相导线成功挂线,左右江革命老区电力扶贫项目小梅-平果220kV线路工程实现全线贯通。
该工程是《广西“十三五”110千伏以上电网规划》中的重要项目之一,途经右江区、田阳区、田东县和平果市。工程线路起自百色市右江区西侧小梅村西侧拟建的220kV小梅变电站,终至平果县果化镇西侧的220kV平果变电站。全线新建路径长度101.318km,共计285基铁塔。

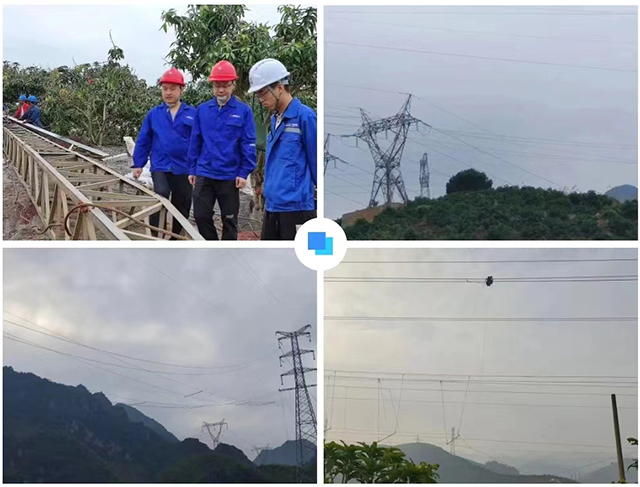

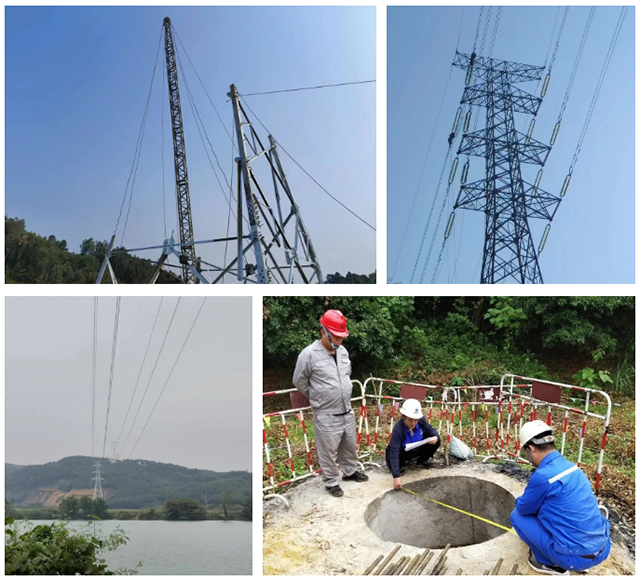

线路途径区域地形条件复杂,跨越障碍物多。不仅跨越了通航江河、大面积林区等自然障碍物,也涉及输油管道、高速、隧道、电力线路等交叉跨越。其中,在田阳区境内,经那音高速休息区东侧跨越G69百靖高速,钻越500kV天广直流;在那音水库西侧向东方向,钻越500kV百永甲线、百永乙线后跨越那音水库,于塘桃北侧钻越800kV普侨直流线。在平果县境内,跨越G80南百高速。工程建设难度大,技术要求高。自项目开工以来,全体项目人员始终保持良好的精神状态和工作干劲,把“高、严、细、实”的工作作风落实到工程建设的每一个环节,确保工程质量、进度、安全的有效控制。经过建设团队的奋力攻坚,项目最终于2023年2月底实现全线贯通。
项目的全线贯通,标志着该送变电工程正式进入调试运行阶段,为整个项目的正式竣工投运打下了坚实基础。接下来,项目部将严格按照集团公司及相关规范要求开展预验收工作,对于发现的问题做到及时整改、消除缺陷,确保线路工程按计划顺利投运。
