3月5日,华润电力梧州藤县同心100MW风电项目35kV集电线路工程举行开工仪式,华润新能源(藤县)有限公司总经理廖开太,中新凯瑞工程咨询有限公司总监...
3月2日00时19分,洪板二线综合改造工程顺利实现投运。 500kV洪板二线起于自贡洪沟500kV变电站,止于重庆陈家桥500kV变电站。线路为2000年3月建成投运的原自...
2月26日,随着最后一相导线成功挂线,左右江革命老区电力扶贫项目小梅-平果220kV线路工程实现全线贯通。 该工程是《广西十三五110千伏以上电网规划》中...
500kV洪板二线为2000年建成投运的原自渝II回500kV线路,线路全长148.253km。因线路部分拉线塔使用时间过长,存在断线及倒塔风险,对线路安全运行造成极大隐...
文章来源:网络 浏览次数:
3月2日00时19分,洪板二线综合改造工程顺利实现投运。
500kV洪板二线起于自贡洪沟500kV变电站,止于重庆陈家桥500kV变电站。线路为2000年3月建成投运的原自渝II回500kV线路,线路全长148.253km。目前运行已超过20年,部分导线、地线锈蚀老旧,导致线路传输能力大幅下降,对地区电网的安全可靠运行带来严重影响。此次改造工程主要涉及:跨越高速公路不满足“三跨”要求的非独立耐张段;锈蚀情况严重对线路安全运行造成极大隐患的部分拉线塔;长度达到15km以上,不满足规范要求的超长耐张段。

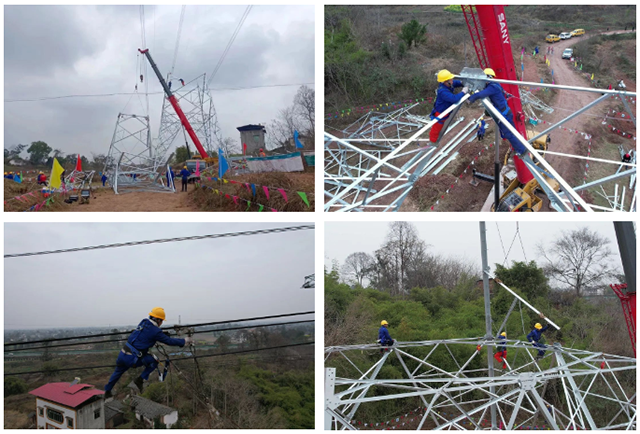

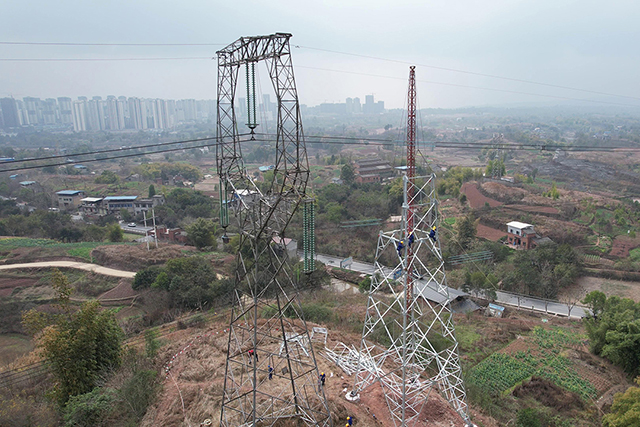

该工程停电作业时间仅15天,需完成常态下2个月的工程量,主要包括新建铁塔27基,导地线挂点改造铁塔6基,拆除铁塔24基等作业内容。时间紧,任务重,施工工序繁多。旧塔临近新塔,施工难度大,对现场作业人员素质、技术水平要求高。项目施工战线长,涉及乡镇较多,协调工作难度大。承接任务的第一时间,集团迅速调集优秀项目经理与技术骨干组建施工项目部,开展实地踏勘;过程中,精心策划施工方案,高效调配资源,强化安全质量管控,全方位推进项目实施。最终,项目于2月14日正式开工,并于2月28日圆满完成所有改造任务。
500kV洪板二线是川电入渝的重要通道,承担着四川电力向重庆电力安全输送的重要任务。改造工程完成投运后,将有力提高地区电网安全运行能力和稳定水平,促进川渝两地电力电能交换能力的提升,为两地经济社会发展提供可靠的电力保障。
