当前位置: 首页 > 集团新闻 >

500kV磁永线445#-449#拉V塔改造工程顺利竣工

2023-05-30 09:27

文章来源:网络  浏览次数:

       5月29日,由成蜀电力集团承建的500kV磁永线445#-449#拉V塔改造工程顺利竣工,比原计划提前4天完成所有改造任务。

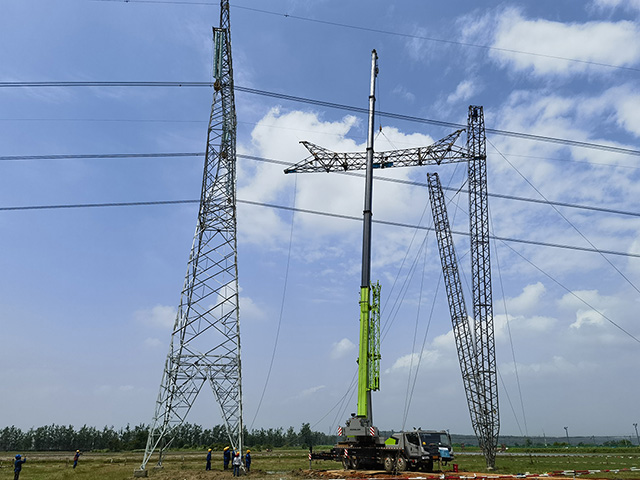

500kV磁永线445#-449#拉V塔改造工程顺利竣工

       本次改造中500kV磁永线445#、446#、448#、449#均为拉线塔,位于耕种区水田内,不满足赣电技委会(2020)3号文《十八项电网重大反事故措施实施细则》及《110kV~750kV架空输电线路设计规范》相关要求和规定。为保证线路运行安全,故需对该段进行改造。改造拆除原 445#、446#和 448#、449#共 4 基拉线塔,新建 4 基自立塔,包括1 基耐张塔和3基直线塔。

500kV磁永线445#-449#拉V塔改造工程顺利竣工

       工程开工以来,业主单位各级领导高度重视,莅临项目一线检查指导工作。5月23日至26日期间,国网江西省电力公司副总经理杨晓斌、设备部主任肖燕、超高压分公司总经理毛鹏、副总彭朝晖、总会计师周志秀等领导先后莅临项目现场,检查安全文明施工及项目建设进度,提出优化指导意见。进场初期,项目人员统筹协调多方资源,优化设计方案,合理制定施工计划。迁改过程中,克服耕种区水田内机械进场及施工难度大的困难,集中资源,高效组织,落实安全文明施工,在优质的前提下,全力争取以最短时间完成所有改造任务。

500kV磁永线445#-449#拉V塔改造工程顺利竣工

       500kV磁永线起于湖北省磁湖变电站,止于江西省永修变电站,是江西与湖北电网联通的重要联络线之一,也是江西省投运的第一条500kV超高压输电线路。此次改造完成后,将进一步强固区域电网,助力提升两省电网安全运行水平。
